Jede Photovoltaikanlage in Berlin muss vor der Installation beim Netzbetreiber angemeldet werden — in fast der ganzen Stadt ist das Stromnetz Berlin. Auf dem Papier klingt der Prozess simpel. In der Praxis entscheiden Wartezeiten, Rückfragen und der Zustand Ihres Zählerschranks darüber, wann Ihre Anlage wirklich Strom liefert. Hier ist der Ablauf, wie wir ihn aus über 480 Projekten in Berlin und Brandenburg kennen — mit echten Zahlen statt Behörden-Prosa (Stand: August 2026).
Die Kurzfassung aus unserer Praxis
- Typische Gesamtdauer bei Stromnetz Berlin: 4 bis 8 Wochen von der Anmeldung bis zur Inbetriebnahme mit Zählertausch
- Häufigste Bremsen: Bearbeitungsstau, Rückfragen zu Unterlagen, Termin für die Zählersetzung
- Zählerschrank: in 30–50 % unserer Projekte ist eine Ertüchtigung nötig — im Altbau eher öfter
- Ihr Aufwand: praktisch null — die Anmeldung darf ohnehin nur ein Elektrofachbetrieb einreichen, und wir übernehmen den kompletten Papierweg
Der Ablauf Schritt für Schritt
- Netzanmeldung (vor der Installation): Wir reichen die Anmeldung mit allen technischen Unterlagen bei Stromnetz Berlin ein — Datenblätter von Modulen und Wechselrichter, Lageplan, Messkonzept. Vollständigkeit ist hier der größte Zeithebel: Jede Nachforderung kostet erfahrungsgemäß ein bis zwei Wochen.
- Freigabe durch den Netzbetreiber: Stromnetz Berlin prüft, ob der Netzanschluss die Anlage aufnehmen kann. Bei typischen Hausanlagen bis 30 kWp ist das in der Regel eine Formalie — sie braucht aber ihre Bearbeitungszeit.
- Installation: Die Montage selbst dauert beim Einfamilienhaus meist nur 1 bis 2 Tage — sie ist fast nie der Engpass.
- Inbetriebsetzungsanzeige & Zählertausch: Nach der Montage melden wir die Anlage fertig. Stromnetz Berlin setzt dann den neuen Zähler (moderne Messeinrichtung bzw. je nach Konstellation ein intelligentes Messsystem). Die Terminvergabe hierfür ist einer der häufigsten Verzögerungspunkte.
- Marktstammdatenregister: Innerhalb eines Monats nach Inbetriebnahme muss die Anlage im Register der Bundesnetzagentur stehen — sonst droht der Verlust der Einspeisevergütung. Auch das übernehmen wir.
Die drei häufigsten Verzögerungsgründe — und was wir dagegen tun
1. Bearbeitungsstau. Der banalste und häufigste Grund: Die Anmeldung liegt in der Warteschlange. Darauf haben wir keinen direkten Einfluss — wohl aber auf den Zeitpunkt. Deshalb reichen wir die Netzanmeldung so früh wie möglich ein, nicht erst kurz vor der geplanten Montage.
2. Rückfragen zu Unterlagen und Messkonzept. Jede Rückfrage bedeutet eine Schleife. Unser Gegenmittel ist unspektakulär: vollständige, saubere Erstanmeldungen. Nach über 480 Anlagen wissen wir, welche Angaben Stromnetz Berlin sehen will — und reichen sie gleich beim ersten Mal ein.
3. Der Zählersetzungstermin. Die fertig montierte Anlage wartet auf den Zählertausch. Wir melden die Fertigstellung deshalb unmittelbar nach der Montage und haken bei der Terminvergabe aktiv nach.

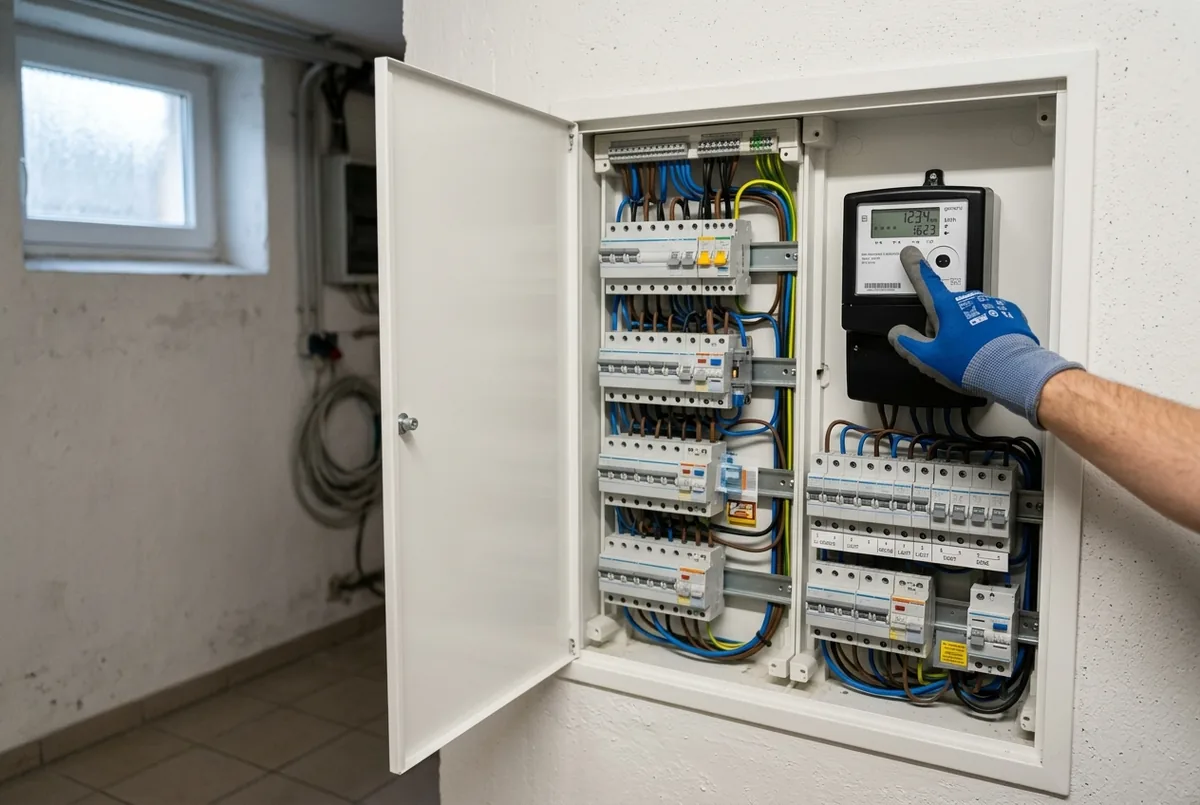

Das unterschätzte Thema: Ihr Zählerschrank
In 30 bis 50 Prozent unserer Projekte muss der Zählerschrank für die PV-Anlage ertüchtigt oder erneuert werden — im Berliner Altbau mit seinen teils jahrzehntealten Anlagen eher häufiger. Das ist kein Grund zur Sorge, aber einer für ehrliche Planung: Wer erst nach Vertragsschluss davon erfährt, erlebt eine unangenehme Überraschung bei Kosten und Termin. Deshalb schauen wir uns den Zählerschrank beim Vor-Ort-Termin an und nehmen eine nötige Ertüchtigung von Anfang an ins Festpreis-Angebot auf. Gut zu wissen: Die Berliner SolarPLUS-Förderung sieht eine Zählerschrank-Pauschale von 750 Euro vor.
Warum die Wartezeit 2026 doppelt zählt
Wer den Bestandsschutz der aktuellen EEG-Vergütung sichern will, braucht die Anlage bis zum 31.12.2026 in Betrieb. Rechnen Sie rückwärts: 4 bis 8 Wochen Netzbetreiber-Prozess plus Vorlauf für Planung und Montagetermin — dann wird aus „irgendwann im Herbst beauftragen" schnell „zu spät". Unsere ehrliche Empfehlung: Wer 2026er-Konditionen will, sollte die Beauftragung nicht in den Spätherbst schieben.
Sie sind in Brandenburg?
Dort ist meist E.DIS Ihr Netzbetreiber — und die Wartezeiten sind spürbar länger. Den eigenen Praxis-Guide dazu finden Sie hier: PV-Anlage bei E.DIS anmelden.
Fazit
Die Netzanmeldung bei Stromnetz Berlin ist kein Hexenwerk — aber sie ist der Teil des Projekts, den Sie nicht beschleunigen können, wir mit Erfahrung aber schon: vollständige Erstanmeldung, früher Einreichungszeitpunkt, aktives Nachfassen. Als Elektro-Meisterbetrieb übernehmen wir den kompletten Prozess von der Anmeldung bis zum Marktstammdatenregister. Starten Sie mit unserem Konfigurator oder rufen Sie uns an — wir sagen Ihnen auch ehrlich, welcher Zeitplan bis Jahresende noch realistisch ist.
