Netzanschluss-Monitor: Welcher Netzbetreiber prüft am langsamsten?

Deutschlands erstes datenbasiertes Ranking der Verteilnetzbetreiber: Wir werten für jede neue PV-Anlage im Marktstammdatenregister aus, wie lange die vorgeschriebene Netzbetreiberprüfung dauert — objektiv, mit identischer Methodik für alle. Suchen Sie Ihren Netzbetreiber.

Median bundesweit
80 Tage
von der Registrierung bis zur abgeschlossenen Netzbetreiberprüfung
Datenbasis
1.186.869
geprüfte PV-Anlagen (2–100 kWp) seit 01.01.2024
Im Ranking
609 Netzbetreiber
mit mindestens 150 geprüften Anlagen · Stand 01.10.2026
RangNetzbetreiberPrüfdauer (Median)
1Stadtwerke Fröndenberg Wickede GmbH
1 T.
2Stadtwerke Waiblingen GmbH
2 T.
3Stadtwerke Haslach i.K.
2 T.
4Stadtwerke Sangerhausen GmbH
3 T.
5Gemeindewerke Schutterwald (GWS)
3 T.
6Stadtwerke Eschwege GmbH
4 T.
7Kommunale Energienetze Inn-Salzach GmbH & Co. KG
5 T.
8Stadtwerke Roth
5 T.
9Stadtwerke Schwedt GmbH
6 T.
10Stadtwerke Bad Säckingen GmbH
6 T.
11Stromversorgung Zerbst GmbH & Co. KG
6 T.
12Stadtwerke Speyer GmbH
7 T.
13Netzgesellschaft Ahlen mbH
7 T.
14EHINGER ENERGIE GmbH & Co. KG
8 T.
15Netzwerke Merzig GmbH
8 T.
16EMB Energieversorgung Miltenberg- Bürgstadt GmbH & Co. KG
8 T.
17Gemeindewerke Wendelstein KU
9 T.
18Elektrizitätswerk Stern KG Bad Endorf
9 T.
19Elektrizitätswerk Goldbach-Hösbach GmbH & Co. KG
9 T.
20Gemeindewerke Georgensgmünd
9 T.
21Stadtwerke Böblingen GmbH & Co. KG
9 T.
22Stadtwerke Zwiesel
9 T.
23Stadtwerke Wasserburg a. Inn
9 T.
24Gemeindewerke Gundelfingen GmbH
10 T.
25Stadtwerke Norderstedt
10 T.

Datenquelle: Marktstammdatenregister der Bundesnetzagentur (Gesamtdatenexport, Stand 01.10.2026), eigene Auswertung GFK Solar Installation GmbH. Gemessen wird die Dauer von der MaStR-Registrierung bis zur abgeschlossenen Netzbetreiberprüfung — ein Indikator für die Bearbeitungsgeschwindigkeit, nicht identisch mit der Gesamtdauer bis zum Zählertausch. Details in der Methodik unten.

Kernzahlen auf einen Blick (Stand 01.10.2026)

Bundesweit dauert die Netzbetreiberprüfung neuer PV-Anlagen (2–100 kWp) im Median 80 Tage — ausgewertet über 1.186.869 geprüfte Anlagen bei 609 Verteilnetzbetreibern. Quelle: GFK Solar, Auswertung des Marktstammdatenregisters der Bundesnetzagentur.

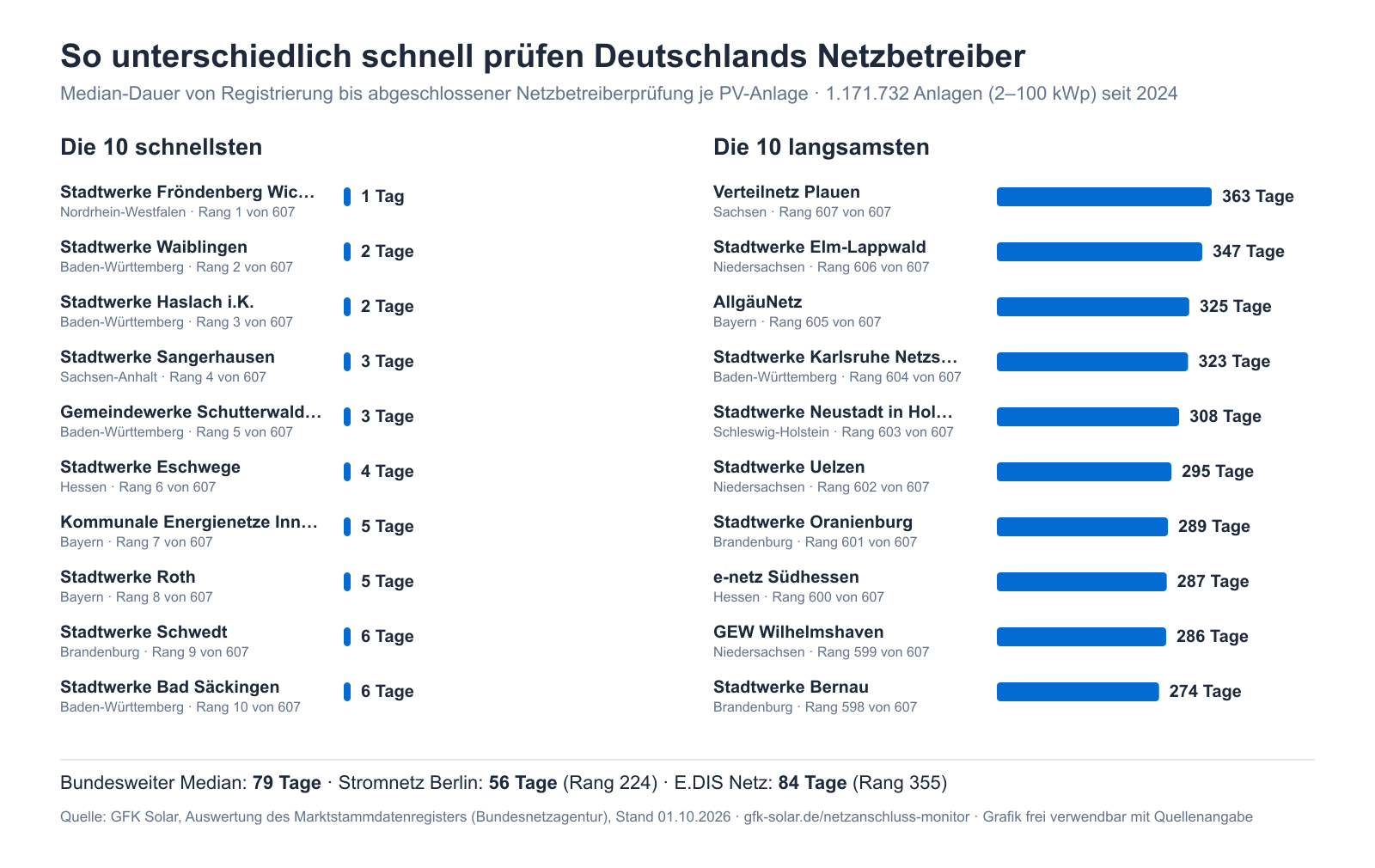

Die 10 schnellsten Netzbetreiber

RangNetzbetreiberMedian
1Stadtwerke Fröndenberg Wickede GmbH1 Tage
2Stadtwerke Waiblingen GmbH2 Tage
3Stadtwerke Haslach i.K.2 Tage
4Stadtwerke Sangerhausen GmbH3 Tage
5Gemeindewerke Schutterwald (GWS)3 Tage
6Stadtwerke Eschwege GmbH4 Tage
7Kommunale Energienetze Inn-Salzach GmbH & Co. KG5 Tage
8Stadtwerke Roth5 Tage
9Stadtwerke Schwedt GmbH6 Tage
10Stadtwerke Bad Säckingen GmbH6 Tage

Die 10 langsamsten Netzbetreiber

RangNetzbetreiberMedian
609Verteilnetz Plauen GmbH364 Tage
608Stadtwerke Elm-Lappwald GmbH347 Tage
607AllgäuNetz GmbH & Co. KG325 Tage
606Stadtwerke Karlsruhe Netzservice GmbH323 Tage
605Stadtwerke Neustadt in Holstein313 Tage
604Stadtwerke Uelzen GmbH295 Tage
603Stadtwerke Oranienburg GmbH289 Tage
602e-netz Südhessen AG287 Tage
601GEW Wilhelmshaven GmbH286 Tage
600Stadtwerke Bernau GmbH276 Tage

Berlin und Brandenburg

NetzbetreiberBundeslandMedianRang von 609
Stadtwerke Schwedt GmbHBrandenburg6 Tage9
StWB Stadtwerke Brandenburg an der Havel GmbH & Co. KGBrandenburg28 Tage95
Städtische Werke Spremberg (Lausitz) GmbHBrandenburg35 Tage135
Stromnetz Berlin GmbHBerlin56 Tage225
Stadtwerke Senftenberg GmbHBrandenburg67 Tage278
Stadtwerke Neuruppin GmbHBrandenburg68 Tage282
Netzgesellschaft Frankfurt (Oder) mbHBrandenburg70 Tage294
E.DIS Netz GmbHBrandenburg84 Tage355
Stadt- und Überlandwerke GmbH Luckau-LübbenauBrandenburg86 Tage363
Städtische Betriebswerke Luckenwalde GmbHBrandenburg96 Tage388
Stadtwerke Wittenberge GmbHBrandenburg100 Tage401
Stadtwerke Ludwigsfelde GmbHBrandenburg120 Tage440
Elektroenergieversorgung Cottbus GmbHBrandenburg122 Tage443
Stadtwerke Strausberg GmbHBrandenburg158 Tage499
Netzgesellschaft Forst (Lausitz) mbH & Co. KGBrandenburg162 Tage508
Netzgesellschaft Potsdam GmbHBrandenburg168 Tage516
Energieversorgung Guben GmbHBrandenburg221 Tage570
Stadtwerke Finsterwalde GmbHBrandenburg229 Tage573
Netzgesellschaft Panketal GmbHBrandenburg270 Tage597
Stadtwerke Bernau GmbHBrandenburg276 Tage600
Stadtwerke Oranienburg GmbHBrandenburg289 Tage603

Warum dieser Monitor?

Der Netzanschluss ist 2026 der größte Flaschenhals der Energiewende im Kleinen: Während die Montage einer Hausanlage ein bis zwei Tage dauert, warten Betreiber auf ihren Netzbetreiber oft Monate. Belege gab es dafür bisher nur als Einzelfälle und Verbandsumfragen — aber kein objektives, für alle Netzbetreiber vergleichbares Maß. Diese Lücke schließt der Netzanschluss-Monitor mit den amtlichen Daten des Marktstammdatenregisters.

Methodik

Gemessen wird die Dauer zwischen der Registrierung einer Solaranlage im Marktstammdatenregister und dem Datum der abgeschlossenen Netzbetreiberprüfung — als Median je Verteilnetzbetreiber. Die Regeln im Einzelnen:

  • Berücksichtigt werden Anlagen mit 2 bis 100 kWp, registriert seit dem 01.01.2024 und in Betrieb. Balkonkraftwerke (vereinfachtes Verfahren ohne volle Prüfung) und Großprojekte (Sonderprozesse) bleiben außen vor.
  • Die Zuordnung zum Netzbetreiber erfolgt über den im Register hinterlegten Netzanschlusspunkt jeder Anlage.
  • Ins Ranking kommen Netzbetreiber mit mindestens 150 geprüften Anlagen; ausgewiesen werden Median sowie die Spanne vom 25-%- bis zum 75-%-Quartil.
  • Der Ungeprüft-Anteil zählt nur Anlagen, deren Registrierung beim Datenstand mindestens sechs Monate zurücklag — frisch registrierte Anlagen verzerren ihn sonst.
  • Ehrlicher Hinweis zur Aussagekraft: Das Prüfdatum wird bei einer erneuten Prüfung (z. B. nach Datenänderung) überschrieben und misst den Abschluss der Registerprüfung — nicht die Gesamtdauer bis zum Zählertausch. Der Monitor ist ein Indikator für die Bearbeitungsgeschwindigkeit, keine Messung der kompletten Anschlussdauer.

Datenquelle: Gesamtdatenexport des Marktstammdatenregisters (Bundesnetzagentur, Datenlizenz dl-de/by-2-0). Die Auswertung wird mit jedem neuen Datenstand aktualisiert. Journalisten und Forschende dürfen die Zahlen mit Quellenangabe und Verlinkung („GFK Solar, Auswertung des Marktstammdatenregisters“ mit Link auf diese Seite) frei verwenden — für Detailzahlen zu einzelnen Landkreisen oder Netzbetreibern sprechen Sie uns an.

Grafiken für Redaktionen

Die folgende Grafik darf mit Quellenangabe und Verlinkung („GFK Solar, Auswertung des Marktstammdatenregisters“ mit Link auf diese Seite) frei verwendet werden — für Print, Online und Social Media. Download in voller Auflösung: PNG (1600 px). Weitere Formate, Zahlen zu einzelnen Landkreisen oder Netzbetreibern und O-Töne gern auf Anfrage über info@gfk-solar.de.

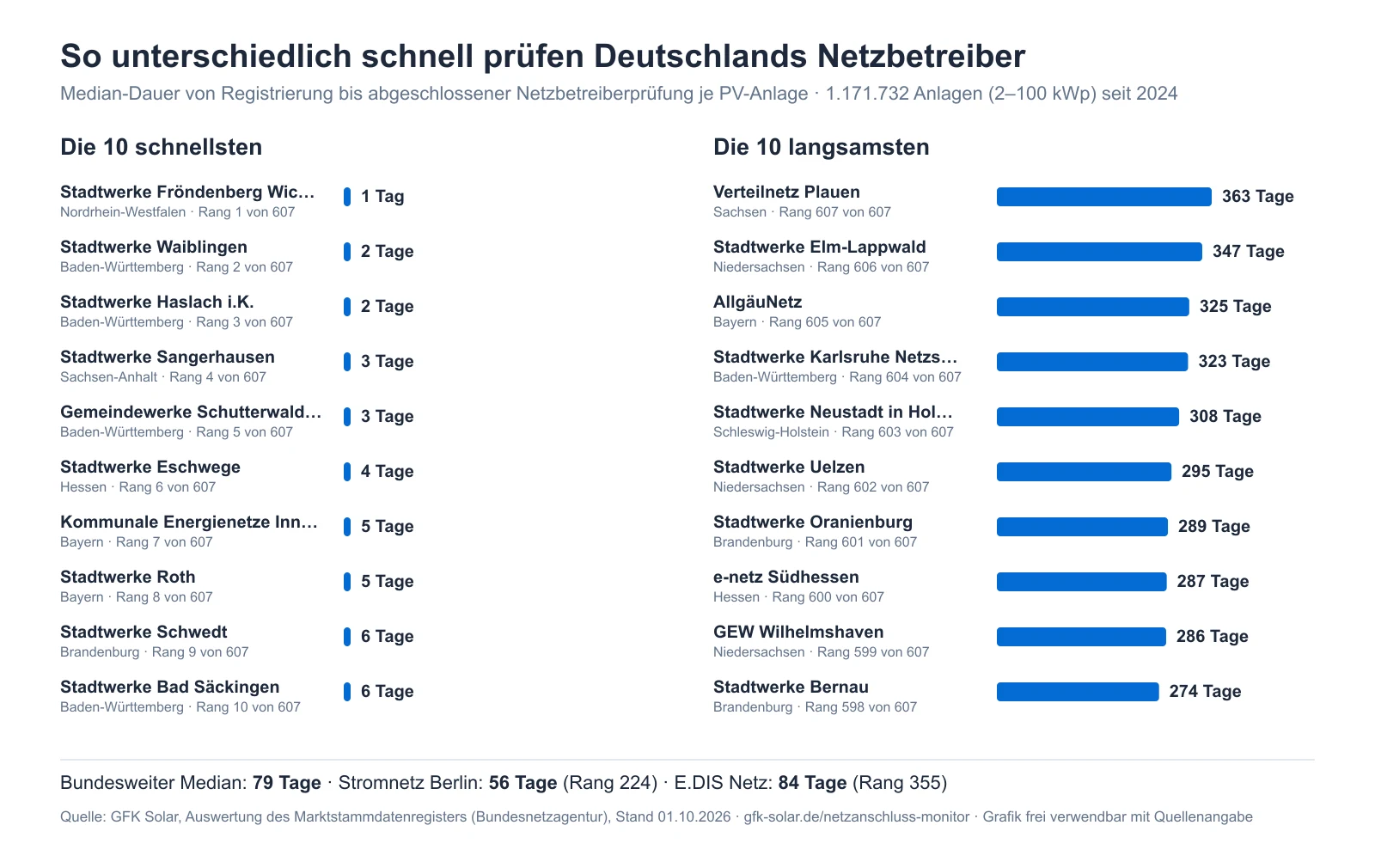

Balkendiagramm: Die 10 schnellsten und 10 langsamsten Netzbetreiber Deutschlands nach Median-Prüfdauer neuer PV-Anlagen

Ihre Rechte: gesetzliche Fristen beim Netzanschluss

Wichtig zur Einordnung: Der Monitor misst die Prüfung der Registerdaten im Marktstammdatenregister. Davor liegt das Netzanschlussbegehren – und dafür setzt das Erneuerbare-Energien-Gesetz dem Netzbetreiber klare Fristen, die vielen Betreibern unbekannt sind:

  • Zeitplan: Nach Eingang des Netzanschlussbegehrens muss der Netzbetreiber unverzüglich einen genauen Zeitplan für die Bearbeitung übermitteln (§ 8 Abs. 5 EEG).
  • Prüfergebnis: Liegen alle erforderlichen Informationen vor, muss er das Ergebnis seiner Netzverträglichkeitsprüfung unverzüglich, spätestens innerhalb von acht Wochen mitteilen (§ 8 Abs. 6 EEG).
  • Anlagen bis 30 kW: Kommt der Zeitplan nicht innerhalb eines Monats – oder teilt der Netzbetreiber nicht binnen acht Wochen mit, dass der bestehende Hausanschluss technisch ungeeignet ist –, darf die Anlage auch ohne seine Zustimmung am bestehenden Anschluss angeschlossen werden (§ 8 Abs. 5 Satz 3 und Abs. 6 Satz 3 EEG).
  • Solaranlagen über 30 bis 100 kW: Die Acht-Wochen-Regel gilt entsprechend, wenn die Anlage auf einem Grundstück mit bestehendem Netzanschluss steht und dessen Kapazität nicht überschritten wird (§ 8 Abs. 6a EEG, seit dem Solarpaket I 2024).

Angeschlossen werden darf in diesen Fällen nur fachgerecht nach den maßgeblichen technischen Regeln – also durch einen eingetragenen Elektrofachbetrieb. Verstößt ein Netzbetreiber gegen seine Pflicht zum unverzüglichen Netzanschluss, kommen laut Clearingstelle EEG|KWKG grundsätzlich auch Schadensersatzansprüche nach §§ 280 ff. BGB in Betracht. Den Hinweis auf diese Rechte verdanken wir dem Solarenergie-Förderverein Deutschland (SFV). Gesetzestext: § 8 EEG. Keine Rechtsberatung – im Einzelfall bitte prüfen lassen.

Was heißt das für Berlin und Brandenburg?

Unsere Region ist zweigeteilt: In Berlin ist Stromnetz Berlin zuständig, im größten Teil Brandenburgs E.DIS Netz — beide sind im Ranking oben hervorgehoben. Wie der Prozess bei beiden konkret abläuft und mit welchen echten Wartezeiten wir aus über 480 Projekten rechnen, haben wir in eigenen Praxis-Guides dokumentiert: PV-Anmeldung bei Stromnetz Berlin und PV-Anmeldung bei E.DIS. Der wichtigste Hebel gegen lange Wartezeiten: früh und vollständig anmelden — inklusive geklärtem Zählerschrank.

Konkret für Ihre Planung: Wer eine Solaranlage in Berlin baut, hat es mit Stromnetz Berlin zu tun, im Umland meist mit E.DIS — wie wir Anmeldung, Zählertermin und Inbetriebnahme für Photovoltaik in Brandenburg organisieren, lesen Sie auf der jeweiligen Regionalseite. Kommt ein Batteriespeicher dazu, wird er im selben Zug mit angemeldet; alles zur PV-Anlage mit Speicher als Komplettpaket finden Sie dort. Und wer vorab wissen möchte, was eine Solaranlage inklusive Anmeldung kostet, kann das mit unserem Rechner selbst durchspielen.

Häufige Fragen

Was genau misst der Netzanschluss-Monitor?

Die Zeit zwischen der Registrierung einer Photovoltaikanlage im Marktstammdatenregister und dem Abschluss der Netzbetreiberprüfung — pro Verteilnetzbetreiber als Median über alle geprüften Anlagen von 2 bis 100 kWp, die seit Anfang 2024 registriert wurden. Die Netzbetreiberprüfung ist ein gesetzlich vorgeschriebener Schritt, bei dem der Netzbetreiber die Registerdaten jeder Anlage kontrolliert. Sie ist nicht identisch mit dem physischen Netzanschluss, aber einer der wenigen Schritte, die sich aus öffentlichen Daten objektiv für alle Netzbetreiber messen lassen.

Warum ist die Prüfdauer relevant, wenn sie nicht der Netzanschluss selbst ist?

Weil sie denselben Engpass misst: die Bearbeitungskapazität des Netzbetreibers. Wer Monate braucht, um Registerdaten zu prüfen, hat in der Regel auch bei Anmeldung, Freigabe und Zählersetzung volle Warteschlangen. Der Monitor macht diesen Engpass erstmals für alle Netzbetreiber vergleichbar — mit identischer Methodik und öffentlichen Daten statt Einzelanekdoten.

Woher stammen die Daten?

Aus dem Gesamtdatenexport des Marktstammdatenregisters der Bundesnetzagentur — dem amtlichen Register aller Stromerzeugungsanlagen in Deutschland. Die Auswertung verknüpft jede Solaranlage über ihren Netzanschlusspunkt mit dem zuständigen Verteilnetzbetreiber. Der Auswertungscode folgt einer festen, transparenten Methodik (siehe Methodik-Abschnitt).

Warum fehlt mein Netzbetreiber im Ranking?

Ins Ranking kommen nur Netzbetreiber mit mindestens 150 geprüften Anlagen im Auswertungszeitraum — bei noch kleineren Stadtwerken wäre der Median statistisch nicht belastbar. Deutschland hat über 800 Verteilnetzbetreiber, von denen viele nur wenige Dutzend Anlagen pro Jahr anschließen. Außerdem lohnt ein zweiter Blick auf den Namen: Viele Stadtwerke betreiben ihr Netz über eigene Netzgesellschaften (z. B. firmiert der Frankfurter Netzbetreiber als 'Netzgesellschaft Frankfurt (Oder) mbH').

Mein Netzbetreiber ist langsam — was kann ich tun?

Den Prozess so früh und vollständig wie möglich starten: Die Anmeldung sollte eingereicht werden, sobald die Planung steht, nicht erst zur Montage — mit vollständigen Unterlagen, damit keine Nachforderungsschleifen entstehen. Ein erfahrener Fachbetrieb kennt die Eigenheiten des jeweiligen Netzbetreibers. Für Berlin und Brandenburg haben wir die Abläufe von Stromnetz Berlin und E.DIS mit echten Wartezeiten aus unserer Projektpraxis dokumentiert. Und: Das EEG setzt dem Netzbetreiber beim Netzanschlussbegehren feste Fristen. Für Anlagen bis 30 kW gilt, dass Sie nach einem Monat ohne Zeitplan bzw. nach acht Wochen ohne Mitteilung, dass der Hausanschluss ungeeignet ist, auch ohne Zustimmung anschließen dürfen (§ 8 Abs. 5 und 6 EEG); für Solaranlagen über 30 bis 100 kW auf einem Grundstück mit ausreichend dimensioniertem Hausanschluss gilt die Acht-Wochen-Regel entsprechend (§ 8 Abs. 6a EEG).

Welche Fristen muss der Netzbetreiber beim Netzanschluss einhalten?

Nach § 8 EEG muss der Netzbetreiber nach einem Netzanschlussbegehren unverzüglich einen genauen Zeitplan übermitteln und nach Eingang aller erforderlichen Informationen unverzüglich, spätestens innerhalb von acht Wochen, das Ergebnis seiner Netzverträglichkeitsprüfung mitteilen. Für Anlagen bis 30 kW an einem bestehenden Hausanschluss dürfen Betreiber anschließen, wenn der Zeitplan nicht innerhalb eines Monats kommt oder der Netzbetreiber nicht binnen acht Wochen mitteilt, dass der Anschluss ungeeignet ist. Für Solaranlagen über 30 bis 100 kW gilt die Acht-Wochen-Regel, wenn der bestehende Hausanschluss die Leistung trägt. Der Anschluss muss dabei immer fachgerecht nach den technischen Anschlussregeln erfolgen. Laut Clearingstelle EEG|KWKG kommen bei Verstößen gegen die Pflicht zum unverzüglichen Netzanschluss grundsätzlich auch Schadensersatzansprüche nach §§ 280 ff. BGB in Betracht. Keine Rechtsberatung — im Einzelfall bitte rechtlich prüfen lassen.

Sie planen eine Anlage in Berlin oder Brandenburg?
